استفاد من أبراج "منزوعة من الشبكة" وحقق وفرا ماليا بـ30 مليونا
فريق مهندسي "نقل الكهرباء" يعيد تأهيل خط نقل الطاقة الهوائي بين الرس ورياض الخبراء
فريق مهندسي "نقل الكهرباء" يعيد تأهيل خط نقل الطاقة الهوائي بين الرس ورياض الخبراء
الأربعاء - 11 مارس 2020
Wed - 11 Mar 2020

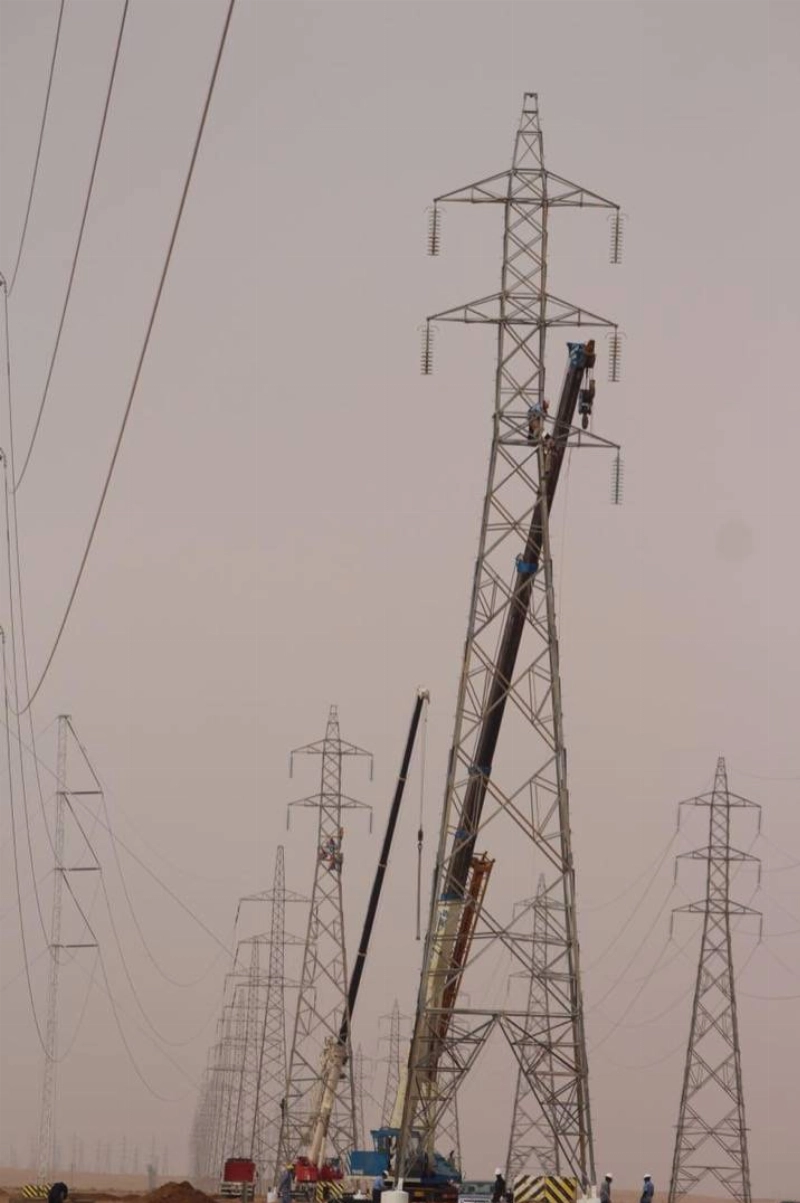

أعلنت الشركة الوطنية لنقل الكهرباء، التابعة للشركة السعودية للكهرباء، نجاح مبادرة مهندسي إدارة الإسناد الفني - نشاط الصيانة، في معالجة تآكل قواعد أبراج الشبكة المدفونة، لخط نقل الطاقة الهوائي الرابط بين محطتي الرس ورياض الخبراء، والذي أنشأته المؤسسة العامة للكهرباء في 1982.
وأشارت إلى أنه تم تشييد خط النقل (جهد عالي 132 كيلو فولت) على أطراف وادي الرمة، وبسبب جريان الوادي ومع مرور الزمن، تكونت طبقة طينية ملحية في مسار الخط نتيجة لارتفاع رطوبة التربة في وقت السيول، مما تسبب في صدأ القواعد التي كانت تتسبب دوما بانقطاعات التيار نتيجة لسقوط الأبراج.

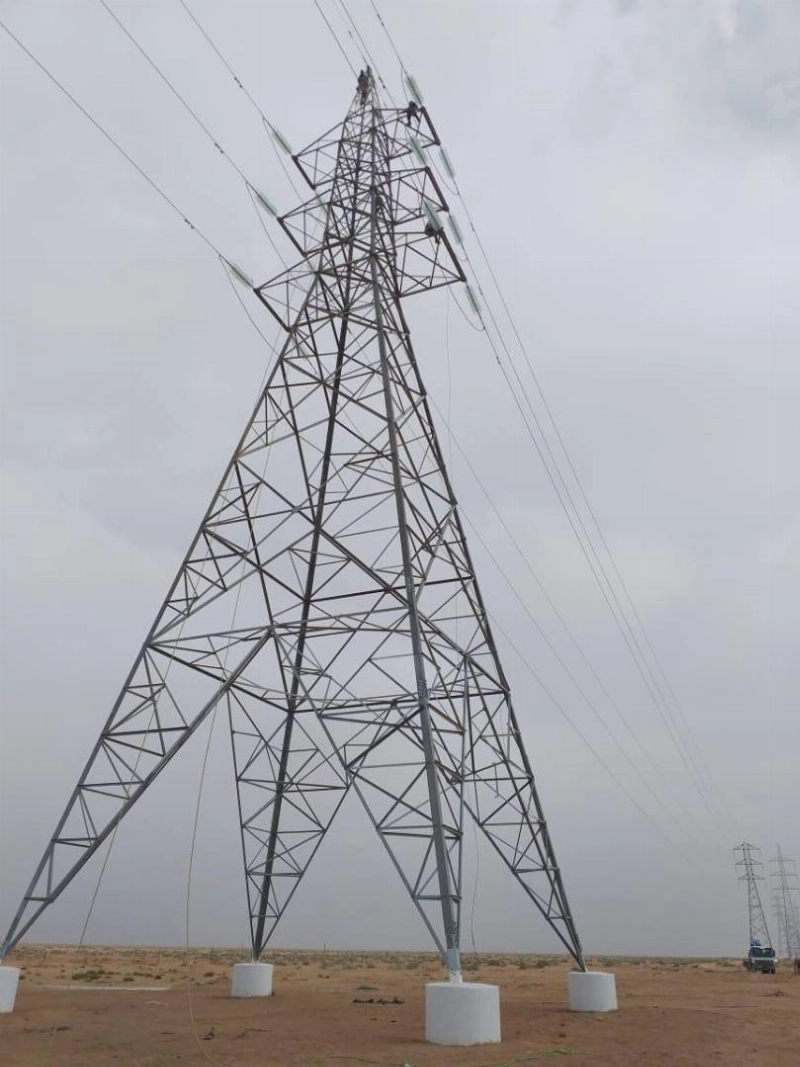

وأوضحت الشركة أن الفريق تمكن من رفع موثوقية الخط، بعدما حل المشكلة، بالاستفادة من مواد مزالة من الشبكة، وبعد حصرها وفرزها من مستودعات وساحات التخلص من المواد، وإجراء الاختبارات المعملية المطلوبة عليها ومعالجتها، والتأكد من مطابقتها لموصفات "السعودية للكهرباء"، كما استخدم قواعد خرسانية لرفع مستواها فوق منسوب الوادي، لحمايتها من التآكل والسقوط أثناء الفيضانات والسيول، معتمدا تصاميم تتناسب مع طبيعية المنطقة.

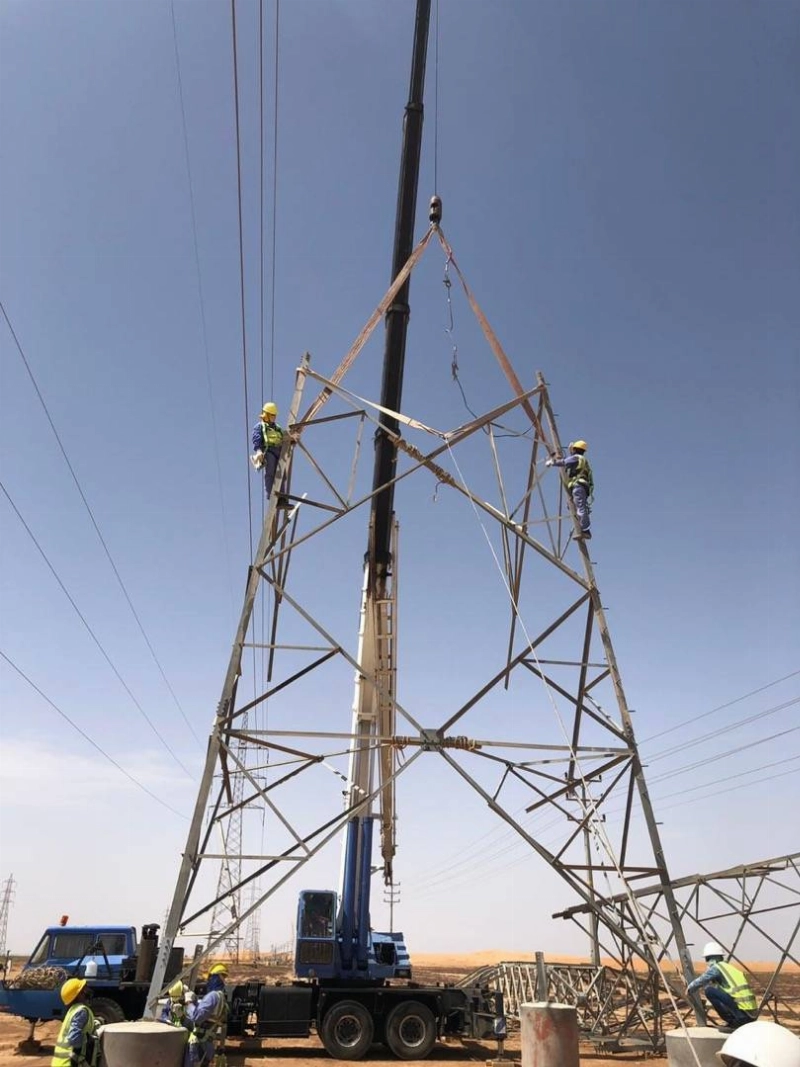

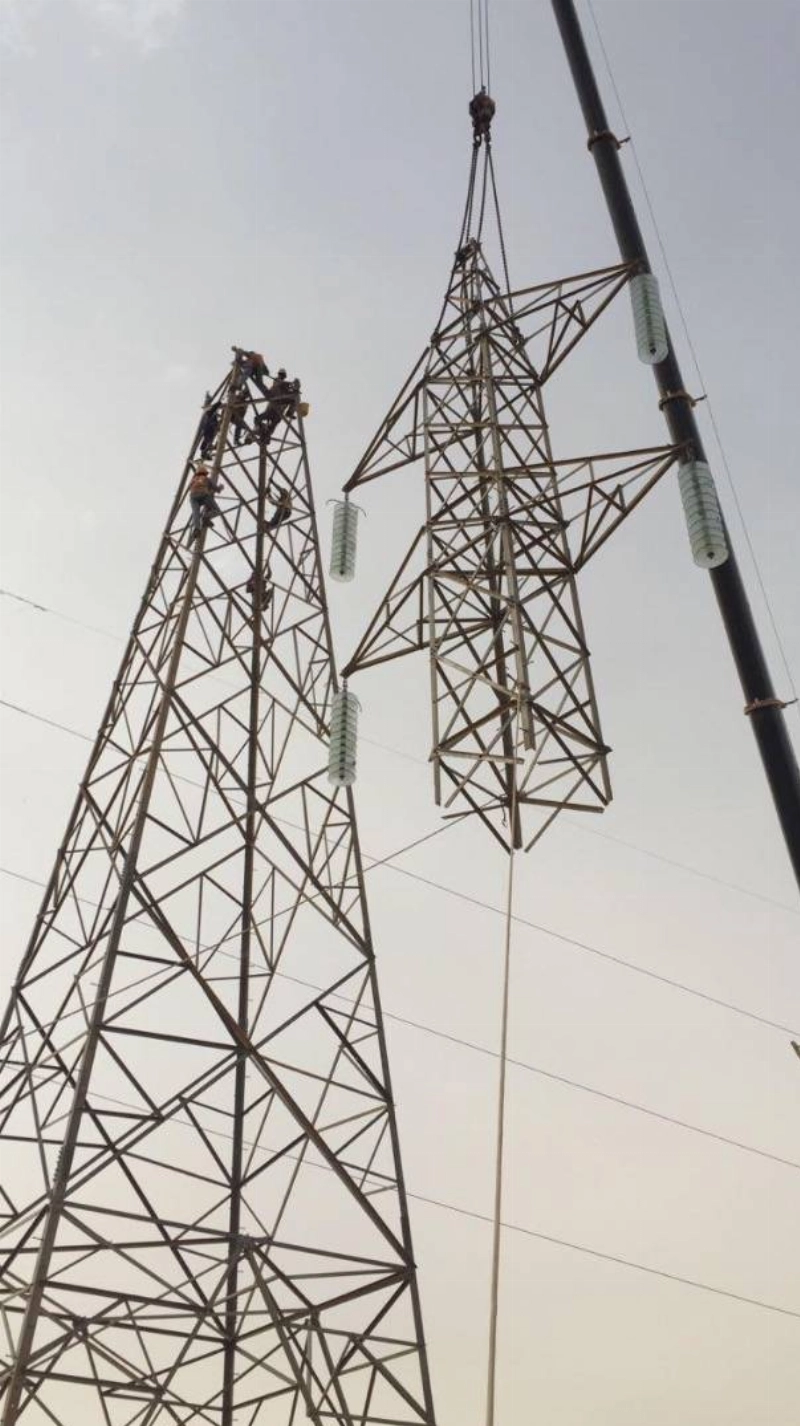

وأضافت أن فريق المهندسين تمكن من إنجاز المشروع كاملا، في 6 أشهر فقط، بتكلفة بسيطة وبتوفير مبالغ كبيرة على مالية الشركة.
وجاء تنفيذ هذا المشروع بدلا من مشروع آخر تمت دراسته، وهو عبارة عن تصنيع وتوريد أبراج جديدة، وإنشاء خط نقل طاقة هوائي جديد مواز للخط القديم، بتكلفة إجمالية تقريبية تبلغ 40 مليون ريال، مع فترة تنفيذ تتراوح بين سنتين إلى 3 سنوات.
وذكرت الشركة أن هذه التجربة المحدودة التكلفة، ستجري الاستفادة منها وتعميمها لمعالجة خطوط نقل الطاقة الهوائية المتبقية ذات القواعد الشبكية، وعددها 16 خط نقل طاقة هوائيا، جهد عال لـ436 برجا، التي سيعمل عليها لاحقا.
وأشارت إلى أنه تم تشييد خط النقل (جهد عالي 132 كيلو فولت) على أطراف وادي الرمة، وبسبب جريان الوادي ومع مرور الزمن، تكونت طبقة طينية ملحية في مسار الخط نتيجة لارتفاع رطوبة التربة في وقت السيول، مما تسبب في صدأ القواعد التي كانت تتسبب دوما بانقطاعات التيار نتيجة لسقوط الأبراج.
وأوضحت الشركة أن الفريق تمكن من رفع موثوقية الخط، بعدما حل المشكلة، بالاستفادة من مواد مزالة من الشبكة، وبعد حصرها وفرزها من مستودعات وساحات التخلص من المواد، وإجراء الاختبارات المعملية المطلوبة عليها ومعالجتها، والتأكد من مطابقتها لموصفات "السعودية للكهرباء"، كما استخدم قواعد خرسانية لرفع مستواها فوق منسوب الوادي، لحمايتها من التآكل والسقوط أثناء الفيضانات والسيول، معتمدا تصاميم تتناسب مع طبيعية المنطقة.
وأضافت أن فريق المهندسين تمكن من إنجاز المشروع كاملا، في 6 أشهر فقط، بتكلفة بسيطة وبتوفير مبالغ كبيرة على مالية الشركة.
وجاء تنفيذ هذا المشروع بدلا من مشروع آخر تمت دراسته، وهو عبارة عن تصنيع وتوريد أبراج جديدة، وإنشاء خط نقل طاقة هوائي جديد مواز للخط القديم، بتكلفة إجمالية تقريبية تبلغ 40 مليون ريال، مع فترة تنفيذ تتراوح بين سنتين إلى 3 سنوات.
وذكرت الشركة أن هذه التجربة المحدودة التكلفة، ستجري الاستفادة منها وتعميمها لمعالجة خطوط نقل الطاقة الهوائية المتبقية ذات القواعد الشبكية، وعددها 16 خط نقل طاقة هوائيا، جهد عال لـ436 برجا، التي سيعمل عليها لاحقا.
الأكثر قراءة
(شذى الورد) يفوح شعراً في أمسية أدبي الطائف وجماعة فرقد
الموسيقى التصويرية: البطل الخفي في صناعة المشهد السينمائي
ولي العهد يرأس جلسة مجلس الوزراء في جدة
الشورى يطالب المعهد الملكي للفنون التقليدية بتطوير منهجيات وآليات قياس الأثر الاقتصادي والاجتماعي لبرامجه ومبادراته
برعاية وزير «البيئة».. انطلاق ملتقى الابتكار السنوي 2026 غدا
مجموعة stc تسهم في تسهيل رحلة ضيوف الرحمن لموسم حج 1447هـ
